Как подать заявку на подключение газа в Московской области

Для дома в Московской области сначала проверьте оператора и способ подключения по адресу на официальной карте. Если это Мособлгаз, перейдите к заявке в его личном кабинете, подготовьте сведения о заявителе и объекте, приложите документы для выбранной процедуры и сохраните подтверждение отправки. Дальше проверяйте номер, статус и замечания по этому же обращению. Для сетей МОСГАЗа в Москве действует отдельный маршрут; сообщение подрядчику в MAX не заменяет заявку оператору.

Газификация домаОколо 10 мин. на чтениеСтрой-Сервис

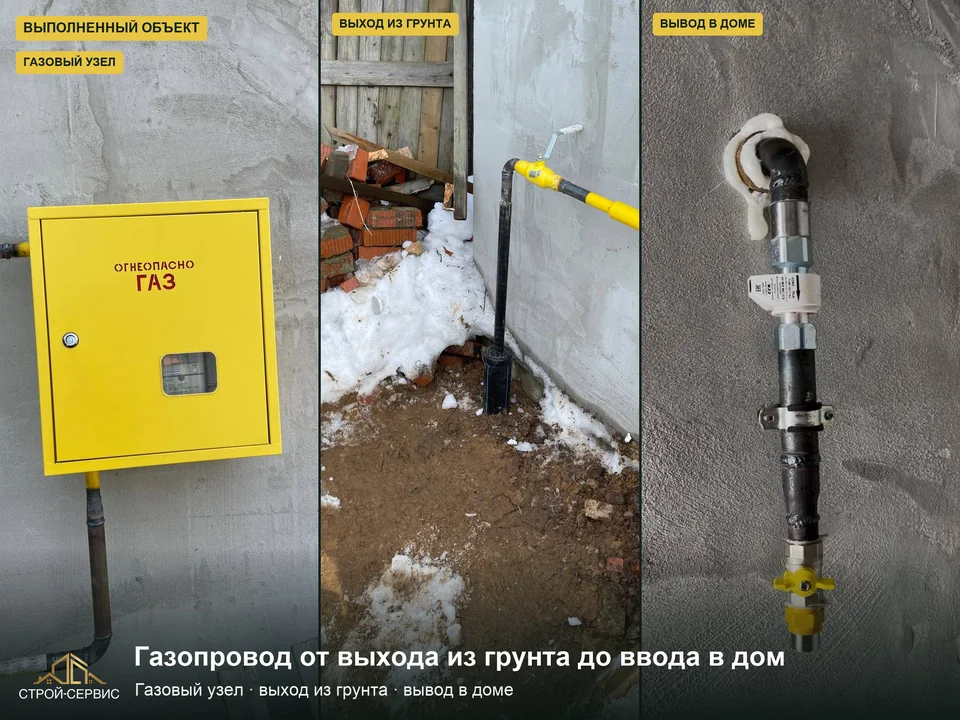

Иллюстрация подготовки заявления на подключение газа
В этом разборе

Московская область: от адреса на карте до заявки

Ниже — маршрут для частного дома, если оператор вашей сети — Мособлгаз. Начните с официальной карты газификации. В инструкции оператора описан переход от полного адреса к способу подключения и подаче заявки с дальнейшим контролем в личном кабинете.

Не выбирайте услугу только по названию: подключение конкретного дома, включение населённого пункта в программу и поддержка льготника — разные обращения. Для сети МОСГАЗа в Москве используйте отдельный маршрут ниже в статье.

  • 1. Введите полный адрес дома на официальной карте. Сверьте населённый пункт, улицу и объект; точка на соседнем участке не подходит.
  • 2. Посмотрите предложенный способ подключения. Проверьте, применима ли догазификация или обычное технологическое присоединение; не подменяйте заявление дома заявкой всего населённого пункта.
  • 3. Перейдите к подаче и войдите в личный кабинет физического лица. Для компании или ИП предусмотрен другой кабинет.
  • 4. Заполните сведения по выбранной форме и приложите документы. Таблица ниже поможет подготовить данные заранее; названия и состав полей зависят от процедуры.
  • 5. Проверьте заполненную заявку, выполните предусмотренное сервисом подтверждение и отправку. Сохраните присвоенный номер, дату и комплект файлов.
  • 6. Откройте обращение в личном кабинете и проверьте его состояние. Сохранённый черновик или снимок заполненных полей ещё не подтверждают отправку. Если номер или статус непонятен, уточните его у оператора до создания второй заявки.

Какие сведения и файлы подготовить

Актуальные требования берите из выбранной формы Мособлгаза и официального порядка подачи. Уточните технические значения, которых пока нет в документах.

Для заявки на догазификацию подготовьте ситуационный план участка. В инструкции есть бесплатная карта и пример, где показаны дом, границы участка и ориентиры.

Сведения для формы и ошибки при подготовке
Группа сведенийОткуда взять и что проверить
Заявитель и контактыФИО и сведения документа — из собственных документов заявителя. Телефон и почта должны быть доступны для получения сообщений. Представитель подтверждает полномочия.
Объект и земельный участокУкажите адрес и кадастровые сведения по документам. Не перепутайте номера дома и участка или объект в другом населённом пункте.
Газовое оборудование и нагрузкаПодготовьте перечень приборов и известные характеристики. Максимальный часовой расход газа измеряется в м³/ч; мощность котла в кВт и годовой расход топлива его не заменяют.
Права на объектПодготовьте подтверждающие документы для своей процедуры. При общей собственности или подаче через представителя проверьте дополнительные основания и приложения в форме.
Ситуационный план и другие приложенияИспользуйте читаемые файлы одного объекта; перечень приложений проверяйте в выбранной услуге. Скан не должен обрезать нужные реквизиты или содержать только часть документа.

Куда подать заявку: Мособлгаз, Госуслуги или МОСГАЗ

Для онлайн-подачи можно начать с официальной карты газификации Мособлгаза: найдите полный адрес и посмотрите предложенный способ подключения. Карта позволяет перейти к заявке, а её статус после подачи отслеживается в личном кабинете клиента. Порядок описан в инструкции Мособлгаза.

Если удобнее подать документы лично, выберите офис Мособлгаза и проверьте его график. Комплект приложений берите для выбранной услуги: заявление о подключении дома и обращение о включении населённого пункта в программу газификации решают разные задачи.

Для догазификации дома в Московской области откройте карточку услуги на Госуслугах Подмосковья и нажмите «Получить услугу». На федеральном портале ищите услугу подключения или догазификации по названию. Перед отправкой проверьте регион, адрес объекта, оператора сети и комплект приложений.

Для подключения к сетям МОСГАЗа в Москве откройте раздел технологического присоединения. В нём опубликованы отдельные формы обычного подключения и догазификации, ссылка на личный кабинет, подача через mos.ru и очный приём в службе «Одно окно». Выбирайте оператора по сети, к которой относится объект: московский адрес не повод использовать форму Мособлгаза автоматически.

После отправки сохраните номер, дату или другое полученное подтверждение. Если подтверждения нет и состояние обращения непонятно, проверьте его через официальный канал до повторной подачи. Сделанный скриншот заполненной формы ещё не означает, что заявление зарегистрировано.

Сохраните у себя тот комплект, который фактически отправили. При запросе дополнений будет проще понять, какой файл требуется заменить или добавить.

Как выбрать канал и не перепутать услугу
Ваша ситуацияС чего начатьЧто проверить до отправки
Дом подключается МособлгазомОфициальная карта или личный кабинет Мособлгаза; при очной подаче — его клиентский офис.Адрес объекта, вид подключения и комплект приложений для выбранной услуги.
Хотите подать через ГосуслугиДля догазификации дома в Подмосковье используйте областную карточку услуги. Для другого подключения уточните форму у своего оператора.Регион объекта, адресат заявления и условия услуги. После отправки сохранить номер и статус обращения.
Подключение к сети МОСГАЗа в МосквеРаздел технологического присоединения МОСГАЗа: ссылки на кабинет, mos.ru и службу «Одно окно».Выбрана заявка на подключение объекта к сети, а не на установку или ремонт плиты.
Нужна дополнительная льгота на работы и оборудованиеОтдельно проверить маршрут областной поддержки.Заявка на подключение и оформление права на поддержку имеют разные условия и результаты.

Сколько рассматривают заявку на подключение газа

Регистрация обращения, направление проекта договора и пуск газа — разные события. В пункте 28 Правил подключения № 1547 установлены сроки направления подписанного проекта договора при полном комплекте сведений и документов. Выберите применимое основание, а не просто самую короткую строку таблицы.

Для догазификации и случая пункта 12 указаны 30 дней, без слова «рабочих»: речь о календарных днях. В остальных строках ниже — рабочие дни. Даты получения заявки исполнителем и её регистрации в сервисе могут различаться; сохраните сообщения о передаче обращения и проверьте дату у исполнителя.

Если оператор применяет срок 30 рабочих дней из-за согласований с третьими лицами, он должен в течение 15 рабочих дней со дня получения заявки уведомить об этом и приложить подтверждение направления запросов о согласовании. Если основание срока непонятно, попросите указать применимый подпункт и дату получения заявки.

Не складывайте сроки из разных строк: это разные случаи рассмотрения. Дату завершения строительства и подключения определяют отдельно по договору и применимым правилам — подробнее в этапах подключения газа.

Срок направления проекта договора при полном комплекте документов
УсловиеСрок со дня получения заявкиОснование
Сеть проходит внутри участка и исполнителю не нужно строить сеть до его границы.5 рабочих днейПункт 28, подпункт «а».
Нужны запросы третьим лицам о пересечении их инфраструктуры либо о строительстве на их земле, не находящейся в государственной или муниципальной собственности.30 рабочих днейПункт 28, подпункт «б»; предусмотрено отдельное уведомление о согласованиях.
Догазификация по разделу VII или просьба выполнить работы/поставки из пункта 12, например проектирование и строительство внутри участка.30 календарных днейПункт 28, подпункт «в».
Другие случаи, не перечисленные в подпунктах «а»–«в».15 рабочих днейПункт 28, подпункт «г».

Если в заявке не хватает документов

По пункту 27 Правил № 1547 при несоответствии заявки или приложений требованиям пунктов 11 и 16 исполнитель сообщает, какие сведения нужно дополнить. Рассмотрение приостанавливается до их получения. Ориентируйтесь на письменное уведомление: в нём важно сохранить перечень недостающего и дату получения.

Отправьте недостающие сведения в срок и сохраните подтверждение передачи. После своевременного дополнения заявка рассматривается в порядке пункта 28. Не прибавляйте автоматически все периоды из таблиц к первоначальной дате: сначала уточните у оператора дату получения полного комплекта и применимое основание направления договора.

Если ответ или ожидаемый договор не пришёл, направьте запрос по существующей заявке: её номер, дату получения исполнителем, дату запроса дополнений и подтверждение их передачи. Попросите назвать текущий статус, недостающие действия и основание срока. Для замечаний и отказа есть отдельный разбор ответа оператора.

Кто и в какой срок действует при неполном комплекте
ДействиеСрок и начало отсчёта
Исполнитель направляет уведомление о недостающих сведениях.В течение 3 рабочих дней со дня получения заявки.
Заявитель предоставляет недостающие сведения.В течение 20 рабочих дней со дня получения уведомления.
Если дополнения не представлены в этот срок, исполнитель аннулирует заявку и сообщает об этом.Уведомление — в течение 3 рабочих дней со дня решения об аннулировании. Это не дополнительный срок для передачи документов.

Что делать после ответа оператора

Разделите ответ на три возможные задачи: дополнить сведения, уточнить условия либо изучить предложенные документы. Не пропускайте пояснение оператора ради перехода к монтажу: оно может менять исходные данные, по которым вы обсуждаете работы.

Когда получите договор и технические условия, проверьте объект, нагрузку, обязанности сторон и сроки. Для этого есть отдельный разбор как читать ТУ на газ. Уточняйте непонятные пункты до согласования следующего заказа.

Отправка заявления не равна началу строительства и не задаёт дату пуска котла. Полная последовательность — в этапах подключения дома.

Когда обсуждать проект и монтаж со Строй-Сервисом

Обсудить задачу можно до получения всех документов. Чтобы запросить смету на проект и монтаж, укажите населённый пункт, подана ли заявка, получены ли ТУ и готов ли проект. Если после ответа оператора исходные данные изменились, передайте обновления до согласования сметы.

Заявка оператору и обращение к нам решают разные задачи. Первая запускает процедуру подключения к сети; с нами вы обсуждаете проектирование и строительно-монтажные работы. Сообщение в MAX не заменяет официальную заявку.

Попросите разделить в смете на газификацию работы на участке, внутреннюю часть, оборудование и отдельные расходы. Наше условие работы без аванса относится к согласованному заказу Строй-Сервиса; порядок платежей оператору нужно читать в его договоре.

Если вместо ожидаемого результата пришли замечания или отказ, сначала разберите письменный ответ оператора и определите причину.

Что ещё учесть перед заказом

Можно начать с обращения к подрядчику?

Можно обсудить задачу и необходимые исходные данные. Но консультация подрядчика не заменяет подачу заявки оператору сети.

Нужен ли весь комплект документов для первого сообщения в MAX?

Для первого обсуждения достаточно описать объект и текущую стадию. Официальный пакет для подключения подаётся оператору по его форме.

Если заявление отправлено, можно считать срок подключения известным?

Нет. Проверьте регистрацию обращения, ответ оператора и условия договора. Отдельно учитывайте готовность своей системы к пуску.

Можно ли подать заявку на газификацию через Госуслуги?

Да, Единый оператор газификации указывает Госуслуги среди каналов подачи. Проверьте в выбранной услуге регион и условия для своего объекта, направьте требуемые сведения и сохраните подтверждение регистрации. Вход в учётную запись или заполненный черновик не равны отправленной заявке.

Срок рассмотрения заявки — 30 календарных или рабочих дней?

Зависит от основания. Для догазификации и случая пункта 12 подпункт «в» пункта 28 устанавливает 30 календарных дней. Для согласований из подпункта «б» — 30 рабочих дней; для других условий предусмотрены 5 или 15 рабочих дней. Это сроки направления проекта договора при полном комплекте, а не срок появления газа в доме.

Источники и дополнительные материалы

Мособлгаз: подача заявки и порядок подключения к сетиМособлгаз: подача заявки через карту и отслеживание в личном кабинетеЕдиный оператор газификации: официальные способы подачи заявкиГосуслуги Московской области. Договор на подключение в рамках догазификацииМОСГАЗ: формы и каналы технологического присоединенияПравила подключения № 1547: пункты 12, 20–28 о заявке, дополнениях и направлении договораМособлгаз: подача документов физическими лицами, компаниями и ИП
