Первичный пуск газа в частный дом: что подготовить после монтажа

После монтажа нужно проверить готовность дома и оборудования, собрать документы по выполненным работам, оформить необходимые договоры и согласовать пуск с газораспределительной организацией. Для домов, подключаемых Мособлгазом, врезку и первый пуск выполняет Мособлгаз. Дата окончания монтажа сама по себе не является датой подачи газа.

Подключение и документыОколо 6 мин. на чтениеСтрой-Сервис

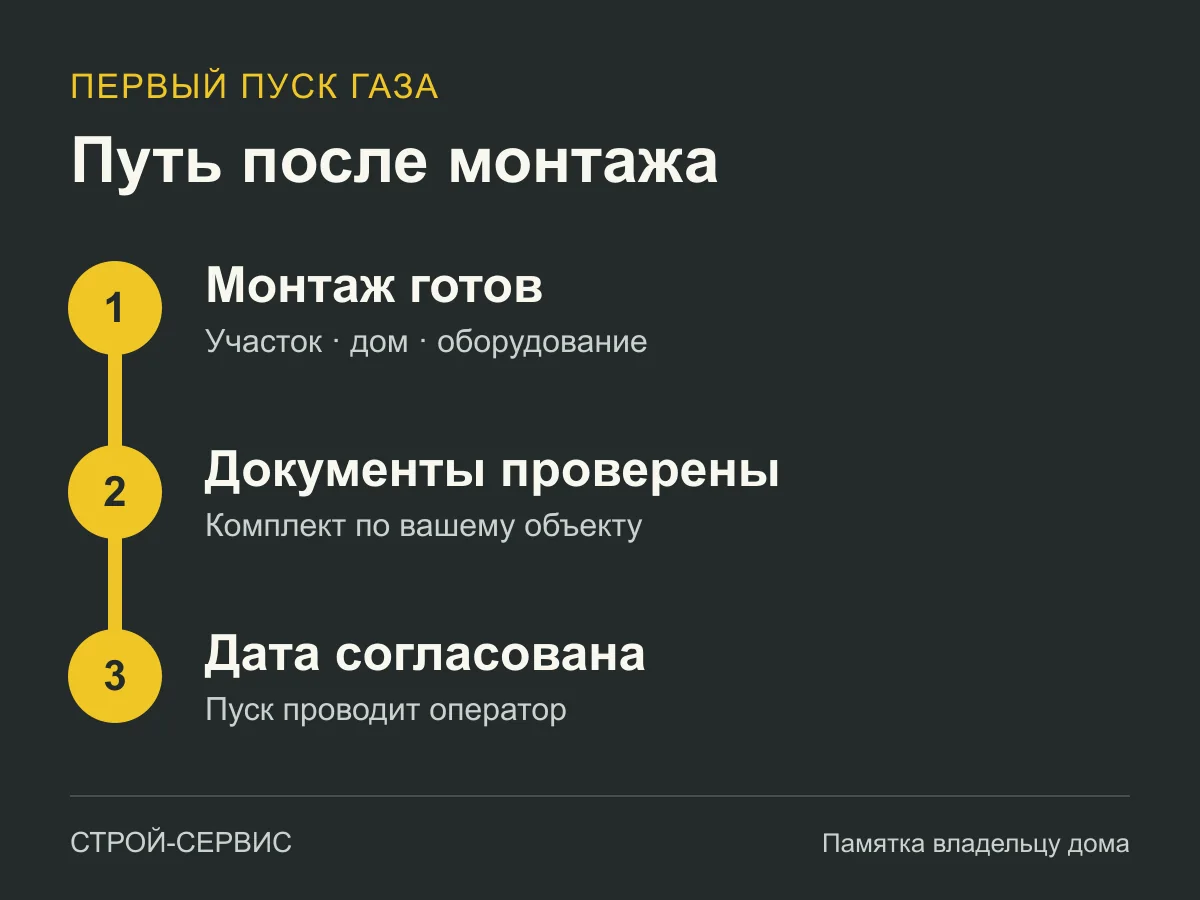

Схема подготовки к первому пуску: монтаж, проверка документов, согласование даты и пуск оператором
После монтажа — проверка готовности и документов, затем согласованный пуск. Схема для владельца частного дома.
В этом разборе

Труба смонтирована: что проверить первым

Начните с двух вопросов: закончены ли работы по вашему договору и что принято оператором. Ответ «монтаж готов» может относиться только к фасадной трубе. Для пуска важны также готовность внутренней части, установленное оборудование и документы.

В описании подключения Мособлгаза врезка и пуск следуют после строительства газопровода на участке и внутри дома и установки газового оборудования. Если дом подключает другая организация, используйте её порядок и свои технические условия.

Попросите подрядчика перечислить передаваемые результаты: какие участки смонтированы, какие документы подготовлены и кому они переданы. Отдельно запишите оставшиеся работы и ответственного за каждую. Так вместо общего ожидания пуска получится конкретный список.

Рабочий список документов перед пуском

У Мособлгаза на этапе выполнения работ перечислены передача исполнительно-технической документации, договоры поставки и обслуживания, первичный акт дымовых и вентиляционных каналов, а также дополнительные документы для применимого оборудования. Ниже — способ проверить свой комплект, а не универсальный перечень для любого дома.

Сверьте список с оператором по номеру договора подключения. Для каждого пункта полезно знать не только «есть ли бумага», но и кто её готовит, куда передаёт и принята ли она.

Что проверить в своём комплекте
Часть подготовкиЧто уточнить
Документы по монтажуПередана ли исполнительно-техническая документация и остались ли замечания по ней.
Установленное оборудованиеЕсть ли паспорта; совпадает ли фактическое оборудование с согласованным решением.
Дымовые и вентиляционные каналыПолучен ли первичный акт по вашему дому и установленному оборудованию.
ДоговорыОформлены ли поставка газа и техническое обслуживание; определён ли исполнитель пусконаладки.
Дополнительные проверкиКакие акты нужны именно для установленного оборудования и кто их выдаёт.
Готовность к выездуКак подтвердить готовность и с кем согласовать дату пуска.

Монтаж, обслуживание и поставка газа — разные задачи

Договор с монтажной организацией описывает выполняемые работы и передаваемый результат. Договор поставки регулирует снабжение газом. Техническое обслуживание относится к последующей эксплуатации оборудования. Наличие одного договора не означает, что остальные вопросы уже решены.

В памятке Мособлгаза отдельно названы договор на пусконаладочные работы и согласование даты пуска. Уточните, кто отвечает за наладку вашего котла, что входит в заказ и как его работы согласуются с подачей газа. Не назначайте независимые выезды только на основании устного обещания монтажной бригады.

Если часть оформления входит в комплексный договор, попросите исполнителя показать соответствующий пункт и текущий результат. Повторно заказывать уже включённую услугу не нужно. Если услуга исключена, выясните порядок её оформления до назначения даты.

Что спросить, если дату ещё не назначили

Сообщение «всё готово, когда приедете?» не показывает, на чьей стороне остался шаг. Перед обращением запишите номер договора, адрес объекта и подтверждённый статус каждого пункта рабочего списка.

У оператора уточните конкретную причину ожидания: не приняты документы, есть замечания к готовности, не завершён участок сети либо остаётся согласовать выезд. Попросите назвать следующий шаг и канал, по которому сообщить о его выполнении. Срок сверяйте с вашим договором и ответом оператора, а не с чужим примером подключения.

  • Приняты ли документы по выполненным работам? Если нет — что именно требуется дополнить?
  • Есть ли замечания к готовности объекта и где получить их перечень?
  • Какие действия остаются за владельцем, подрядчиком и оператором?
  • Как подтвердить устранение замечаний и согласовать дату?

Что подготовить к согласованному выезду

Уточните, кто должен присутствовать, какие документы иметь на месте и к каким участкам нужен доступ. Если приезжает представитель владельца, заранее выясните требования к его полномочиям. Сохраните контакт ответственного специалиста и подтверждение договорённости о выезде.

Если после подготовки документов менялись котёл, газопровод, дымоход или вентиляция, сообщите об этом исполнителю до пуска. Старый комплект документов может не описывать фактическую ситуацию. Подробнее об обследовании каналов — в отдельном материале об акте дымоходов и вентиляции.

Сам пуск и технологические проверки выполняют специалисты. Этот список помогает организовать подготовку; открывать подачу газа, продувать трубы или проверять соединения самостоятельно по нему нельзя.

Какие документы проверить по завершении

В шаге «Пуск газа» Мособлгаза указаны акт готовности, врезка и пуск, оформление границ собственности и эксплуатационной ответственности, акт технологического присоединения. Уточните, какие документы и в каком виде выдаются по вашему объекту.

Проверьте адрес и состав подключённого объекта, стороны документов, дату и зафиксированные границы ответственности. Получите свои экземпляры или выясните, где они доступны в личном кабинете. Документы по подключению храните вместе с паспортами оборудования и договорами.

Попросите разъяснить дальнейший порядок обслуживания и взаимодействия с поставщиком. Вопросы по работе котла адресуйте исполнителю его наладки или обслуживания; по договору поставки и начислениям — поставщику газа.

Сколько стоит пуск и почему нет одной цены для всех

Сначала выясните, за какую именно работу названа сумма: технологическое присоединение, отдельная операция пуска, наладка котла или завершение монтажа. Это разные позиции. На странице подключения Мособлгаза есть отдельные ссылки на цены услуг; общую стоимость подключения нельзя автоматически считать ценой одного выезда.

Попросите расчёт по своему оборудованию и проверьте, что уже включено в действующие договоры. Для сравнения предложений пригодится разбор состава сметы на газификацию. Конкретную цену и срок первого пуска подтверждает исполнитель для вашего объекта.

Если вы только планируете работы, посмотрите все этапы подключения и документы для первой заявки. Если наружная и внутренняя части уже выполнены, начинайте со сверки готовности и замечаний — повторная заявка на весь цикл может не понадобиться.

Что ещё учесть перед заказом

Можно ли назначить пуск сразу после окончания монтажа?

Дату нужно согласовать с оператором после проверки требуемой готовности и комплекта документов. Окончание работ монтажной бригады само по себе не подтверждает готовность всех участников подключения.

Паспорт котла заменяет акт дымоходов и вентиляции?

Нет. Паспорт описывает оборудование, а акт фиксирует результаты обследования каналов в доме. Это разные части подготовки.

Нужно ли заново подавать заявку, если трубы уже смонтированы?

Сначала проверьте статус действующего договора подключения и оставшиеся действия. Новая заявка не заменяет устранение замечаний по уже выполняемому подключению.

Источники и дополнительные материалы

Мособлгаз: выполнение работ и подготовка к сдачеМособлгаз: пуск газа и оформление присоединенияМособлгаз: подключение к газовой сети

Нужно завершить подготовку дома?

Расскажите, что уже выполнено на участке и в доме, какие документы есть и что осталось по ответу оператора. Обсудим проектные и монтажные работы в пределах нашей задачи.

Посмотреть состав работ
