Можно ли подвести газ к участку без дома: документы и условия
Да, обратиться за обычным технологическим присоединением можно, когда дом ещё только планируется или строится. Оператор рассмотрит сведения об участке и будущем объекте и определит условия подключения. Для бесплатной догазификации проверяют наличие зарегистрированного домовладения и другие условия программы. Подведение трубы к участку и пуск газа в доме — разные этапы.

В этом разборе
Сначала определите, какая у вас ситуация
Укажите, дом только планируется, уже строится или построен, но ещё не зарегистрирован. От этого зависит, какие сведения подготовить и какой порядок подключения обсудить с оператором. Начните с трёх шагов:
- Подготовьте документы на участок и сведения о предполагаемом расположении дома.
- Уточните у оператора сети, какой порядок и документы подходят для вашего адреса.
- До монтажа обсудите точку подключения, будущую трассу и состав работ на участке.
| Что есть на участке | С чего начать |
|---|---|
| Дома пока нет, строительство только планируется | Обсудить с оператором подключение будущего объекта и подготовить сведения о строительстве и оборудовании |
| Дом строится | Сопоставить сроки подключения с готовностью здания, местом оборудования и будущим газопроводом |
| Дом построен, но не зарегистрирован | Проверить оформление недвижимости, если рассчитываете на догазификацию |
| Дом зарегистрирован | Проверить условия программы по адресу; регистрация сама по себе не заменяет остальные условия подключения |
Почему нельзя обещать бесплатную трубу к пустому участку
В ответе Мособлгаза о незарегистрированном доме условием догазификации названо зарегистрированное домовладение. Если есть только земля, обращаться к условиям программы для готового дома преждевременно. Если здание уже построено, но не оформлено, сначала нужно разобраться с его документами.
Сеть рядом с забором полезна для первоначального обсуждения, но по одной фотографии трубы нельзя определить условия подключения. Для зарегистрированного дома отдельно проверяют адрес, сеть и соответствие программе. Подробнее о границах бесплатных и платных работ — в разборе что входит в догазификацию.
Для готового здания с неоформленными правами есть отдельный маршрут: газификация незарегистрированного дома.
Что можно начать до завершения строительства
В перечне документов Мособлгаза для технологического присоединения учтены участки с будущими объектами капитального строительства. Поэтому отсутствие законченного дома не означает, что нужно откладывать любое обращение до последней отделочной работы. Но этот порядок не является гарантией подключения конкретного участка.
Для начала подготовьте описание будущего здания, документы на участок и сведения о планируемых газовых приборах. Уточните у оператора, какой вид заявки подходит и какие условия потребуются по вашему адресу. Перечень исходных документов разобран в статье что подготовить для подключения газа.
Для будущего здания различайте документ на существующий дом и подтверждение прав на землю. В пункте 16 Правил подключения № 1547 предусмотрен документ о праве на участок, где объект капитального строительства ещё будет располагаться. В обращении укажите, что дом планируется или строится, и приложите имеющиеся документы на участок. Эта возможность относится к обычному технологическому присоединению; она не заменяет условия участия в догазификации.
Если будущего дома ещё нет на кадастровой карте, покажите его планируемое расположение на ситуационном плане вместе с границами участка и ориентирами. Определение такого плана в пункте 2 Правил № 1547 предусматривает и будущий объект. Как подготовить читаемую схему, разобрали в статье о ситуационном плане для газификации. Схема для заявки не оформляет право на дом и не заменяет проектное решение по трассе.
Не нужно начинать со случайной покупки труб или выбирать место ввода только потому, что туда удобнее подъехать технике. Сначала согласуйте исходные данные и границы будущих работ. Для этого можно начать с проектирования газоснабжения.
Для разговора с проектировщиком полезно собрать ещё несколько сведений:
- Где будет стоять дом и есть ли план его размещения.
- Где предполагается котельная или другое помещение с оборудованием.
- Какие строения и коммуникации уже есть на участке.
- Что уже получено от оператора: ответ, договор, технические условия.
- Какие решения по дому ещё могут измениться.
Если дом недостроен: свяжите газификацию с графиком стройки
Слово «недострой» может означать и фундамент, и здание с готовыми стенами, в котором осталось обустроить помещения. Для планирования работ это разные исходные условия. Опишите фактическую готовность, а не только общий статус дома.
Например, пока место котельной не определено, обсуждение окончательной трассы и ввода опирается на меняющиеся данные. Если помещение уже выбрано, можно передать план и перечень приборов для дальнейшей проработки. Это практический порядок подготовки информации, а не разрешение на пуск в незавершённом здании.
Составьте вместе с подрядчиком перечень решений, которые надо закрепить до монтажа: размещение здания и оборудования, маршрут газопровода, пересечения с другими коммуникациями, последовательность земляных работ и благоустройства. Уже полученные требования оператора должны быть исходными данными для этого обсуждения.
Труба у забора ещё не означает, что можно включить котёл
На странице подключения к газовой сети Мособлгаз разделяет строительство до участка и последующие врезку и пуск. Для пуска должны быть подготовлены газопровод на территории и внутри дома, а также газовое оборудование. Полную готовность проверяют по требованиям оператора и документам конкретного подключения.
Поэтому в договоре важно читать не только дату внешних работ, но и обязанности владельца. Если стройка задерживается, заранее обсудите с оператором порядок дальнейших действий по вашему договору. Не считайте, что подведённый газопровод автоматически переносит остальные сроки или заменяет подготовку дома.

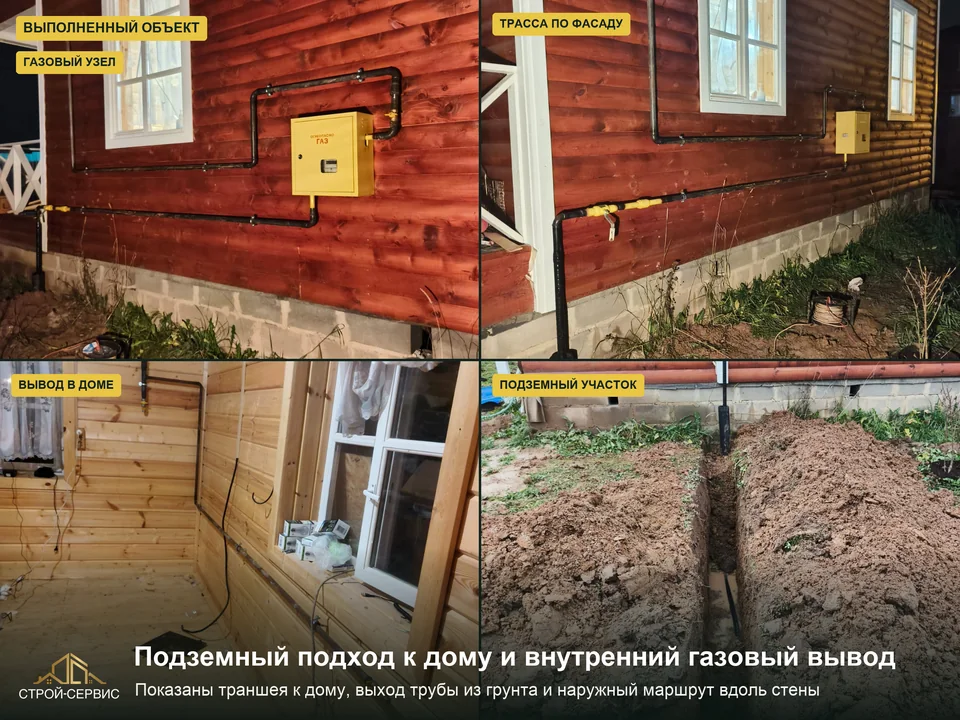

В портфолио Строй-Сервиса есть пример подземного подхода к дому и внутреннего газового вывода. Здесь можно увидеть, как связаны работы в грунте, наружная трасса и вывод в помещении. При планировании будущего дома эти части стоит рассматривать вместе.
Что спросить до заказа работ
Отдельно сопоставьте расходы оператора с предложением монтажной организации. Состав сметы поможет проверить включённые работы и исключения. Одна общая цена «за газ на участок» без этих границ плохо объясняет, какой результат вы получите.
Перед договором разберите с оператором и подрядчиком следующие вопросы:
Этот текст помогает описать исходную ситуацию; официальную заявку подают по форме оператора. Для обсуждения проекта со Строй-Сервисом достаточно сначала сообщить место, стадию строительства и наличие документов. Если договор подключения уже заключён, отдельно сверяйте его сроки с графиком стройки — подробнее в статье об этапах и сроках подключения.
- По какому порядку рассматривается объект: догазификация или подключение на общих основаниях?
- Какие сведения о будущей постройке и оборудовании нужны сейчас?
- Что выполняет оператор, а что нужно подготовить на участке и в доме?
- Какие решения по строительству должны быть приняты до проекта и монтажа?
- Как действовать по договору, если готовность дома сдвинется?
Источники и дополнительные материалы
Мособлгаз: догазификация и регистрация домовладенияМособлгаз: документы для заявки, включая будущие объектыМособлгаз: подключение к газовой сети и подготовка к пускуПравила подключения № 1547: пункты 2 и 16, будущий объект и документы на участокОбсудим проект и монтаж для будущего дома
Сообщите населённый пункт, стадию строительства и какие документы уже получены. Обсудим исходные данные и состав нужных работ.
Посмотреть состав работ
